絲綢之路貿易中心幕墻電動遮陽項目施工進度2
來源:賽尚遮陽
瀏覽數:
發布日期:2019-06-12
由于施工現場建筑鋼結構噴涂改色,賽尚遮陽承接的絲綢之路貿易產業中心幕墻電動遮陽系統工程目前處于停工狀態,不過目前最新消息稱近期將會開工,具體開工日期還需確認。
項目工程概況:
項目名稱:絲綢之路貿易產業中心工程電動遮陽承包合同
地點:西安市
項目應用遮陽產品:電動梭形百葉
應用部位:采光頂
應用面積:約1500平米
此電動遮陽系統項目采用梭形百葉作為遮陽產品,應用面積約1500平米,主要用于絲綢之路貿易產業中心幕墻采光頂遮陽。電動梭形百葉作為幕墻外遮陽主要應用遮陽產品之一,在采光頂遮陽及幕墻外立面遮陽方面應用廣泛。
絲綢之路項目目前的施工進展及進度

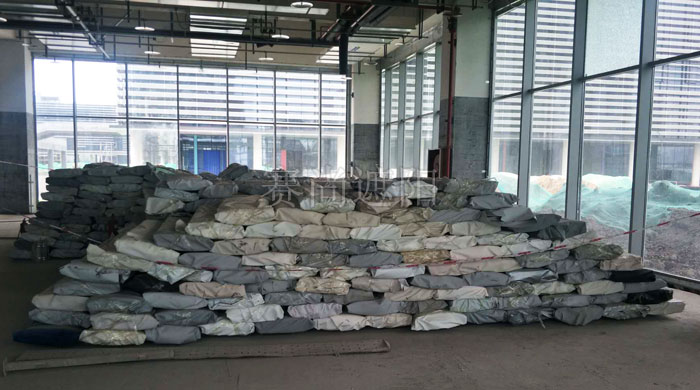

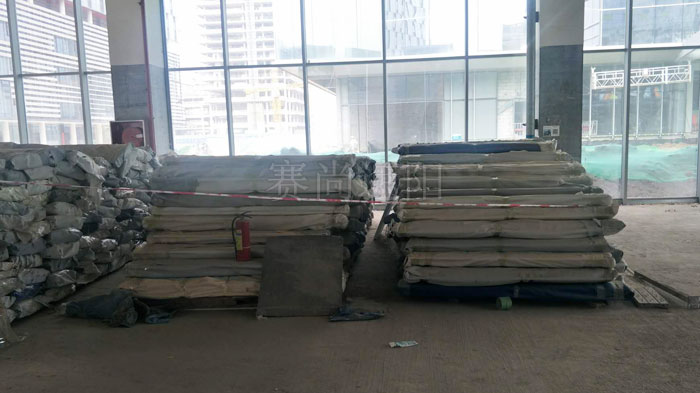

1.小頂已安裝百分之八十,因四個周邊要封鋁板,只能把中間位置的安裝上,電機掛上一調試。
2.大頂大梁要噴漆,現場不讓施工。
3.現在是停工狀態。開工日期還沒有確定。
絲綢之路項目后續施工計劃
1.開工之后5天把小頂全部調試出來;
2.8天把大頂側軌掛上;
3.10天把遮陽百葉安裝完畢;
4.4天進行調試以及接線;
5.共計27天著手準備驗收。
